Industrialização como opcionalidade: quando o modular vira hedge de prazo e CAPEX sem canibalizar o produto.

Industrialização como opcionalidade: mostra-se quando e como o modular vira hedge de prazo e CAPEX — sem canibalizar o produto. Com NBR 15575, INCC/CUB, e padrões ICC/MBI, o artigo entrega métricas, breakeven de fábrica, contratos por produto e governança DfMA/BIM. Direcionado a CEOs/CFOs que buscam previsibilidade, velocidade e preservação de valor.

Industrialização como opcionalidade: mostra-se quando e como o modular vira hedge de prazo e CAPEX — sem canibalizar o produto. Com NBR 15575, INCC/CUB, e padrões ICC/MBI, o artigo entrega métricas, breakeven de fábrica, contratos por produto e governança DfMA/BIM. Direcionado a CEOs/CFOs que buscam previsibilidade, velocidade e preservação de valor.

1. Introdução

A industrialização da construção deixou de ser apenas “método alternativo” e tornou-se opcionalidade estratégica. Em mercados com custo de capital elevado e janelas de demanda voláteis, modularização permite transformar projetos em produtos — encurtando prazos, reduzindo variabilidade de CAPEX e preservando a proposta de valor do empreendimento. Estimativas recentes indicam que soluções modulares podem acelerar cronogramas em 20–50% e, em certos contextos, reduzir custos de ciclo de vida, sobretudo quando há repeatability e contratos por produto. McKinsey & Company+1

No Brasil, essa agenda conversa com três pilares: (i) Norma de Desempenho (ABNT NBR 15575), que define a régua do usuário final; (ii) INCC e CUB/m², que balizam o custo e a indexação setorial; (iii) surgimento de padrões internacionais para off-site (ICC/MBI 1200/1205), que elevam previsibilidade regulatória e de inspeção para linhas de produção. Códigos Digitais ICC+4360 Arquitetura+4Sinduscon-SP+4

Como pano de fundo conceitual, a industrialização dialoga com a visão em rede: a cidade como estrutura plástica e relacional, onde produtos imobiliários funcionam como catalisadores. Ao reduzir incerteza de prazo e CAPEX, libera-se foco para curadoria de local e orquestração de fluxos — alavancas de valor descritas na tese As Redes no Projeto Urbanístico.

2. Problema a resolver: risco de cronograma e de CAPEX

A realidade de canteiros sensíveis a clima, mão de obra e fornecedores impõe buffers generosos em cronograma e orçamento. A cada choque inflacionário setorial, o INCC reprecifica insumos e serviços com defasagens difíceis de capturar contratualmente — abrindo espaço para estouro de CAPEX e custo de capital adicional. Portal FGV

A industrialização trata esses riscos em três frentes:

  1. Paralelização de frentes (fábrica e fundações) → compressão de prazo; The Department of Energy’s Energy.gov
  2. Padronização de componentes e inspeções → menor variância de custo e qualidade; Neep+1

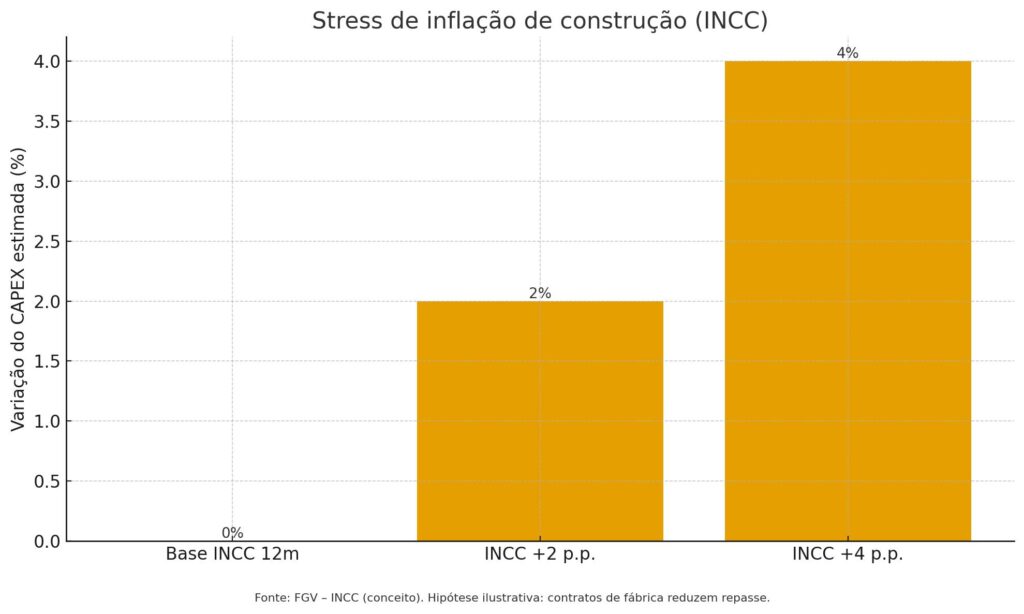

  3. Contratos por produto com travas de preço e SLAs → transferência de parte do risco de execução para a fábrica, reduzindo exposição ao INCC no curto prazo. (Figura 3.)

3. Opcionalidade: modular como hedge, não como dogma

Industrializar não é “ir tudo para fábrica”. É projetar cadências e pontos de decisão que mantêm o upside de custo/prazo sem canibalizar desempenho, arquitetura e posicionamento.

3.1. Quando a curva fecha

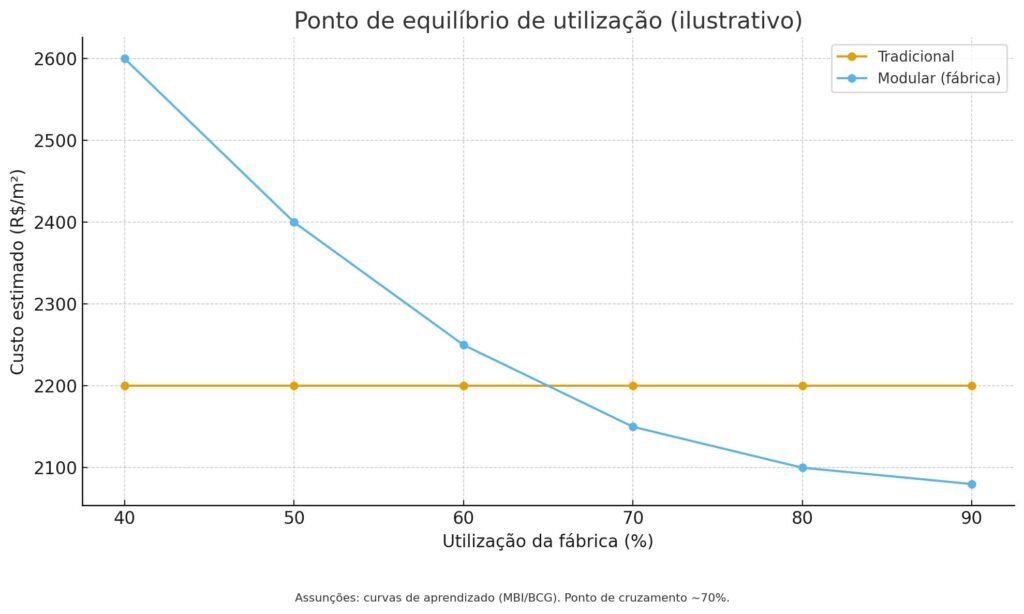

  • Escala e repetição: a curva de aprendizado desloca o custo unitário conforme a utilização da fábrica. A simulação (Figura 4) indica breakeven próximo a 70% de utilização — coerente com literatura sobre off-site e dados setoriais. BCG+1
  • Complexidade geométrica: quanto maior a padronização de vedações e layouts molhados, maior o ganho.
  • Regulação/inspeção: adoção de ICC/MBI 1200/1205 por jurisdições (como Virgínia, EUA) encurta aprovações e reduz risco de rework. Modular Building Institute

3.2. Hedge de prazo

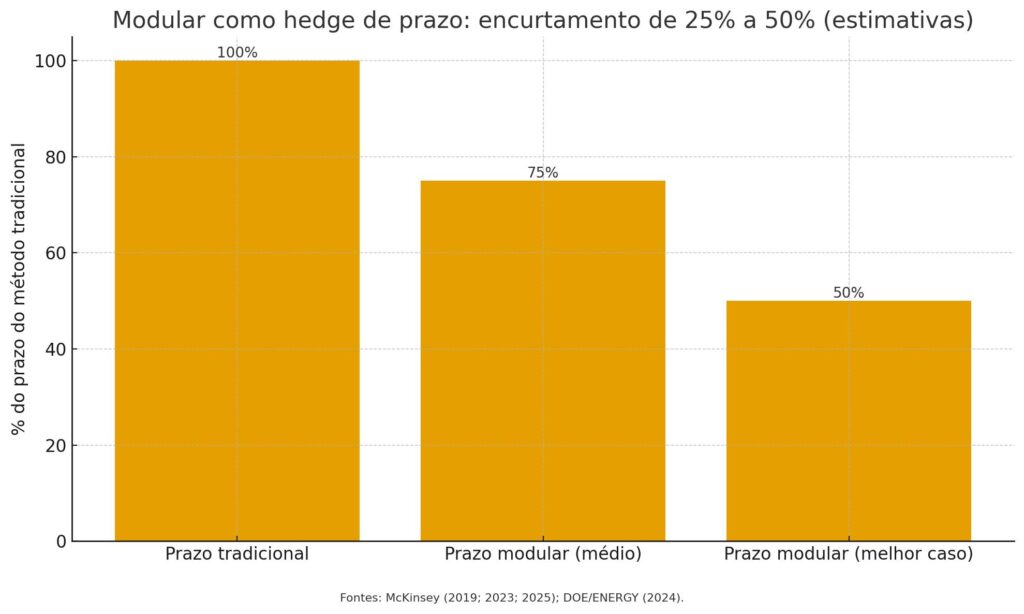

A compressão 20–50% resulta de paralelização, climatização do processo e logística programável (Figura 1). Em obras com janelas comerciais estreitas (varejo, PBZ em multifamily, pre-sales), esse encurtamento protege NOI e reduz exposição a mudanças macro. McKinsey & Company

3.3. Hedge de CAPEX

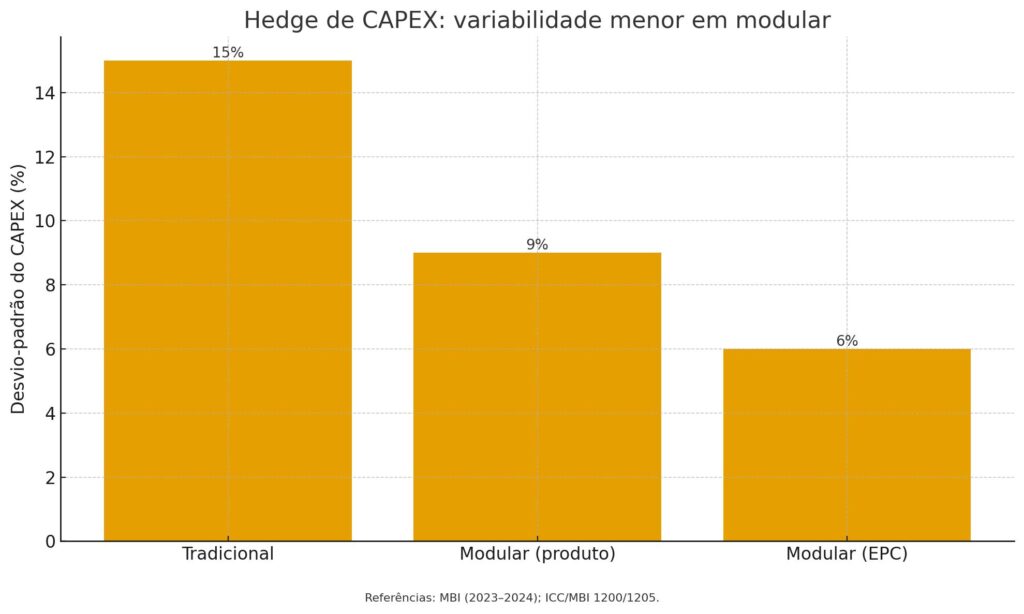

A variabilidade do CAPEX cai quando o escopo é produto (kits de banheiro, pods, painéis) e quando inspeções seguem 1200/1205 — convergência que reduz change orders. (Figura 2.) Neep

3.4. Sem canibalizar o produto
A NBR 15575 obriga desempenho acústico, térmico e de durabilidade — independentemente do método. Modular não é sinônimo de “padrão inferior”; o briefing deve partir do desempenho e desdobrar a solução em DfMA (Design for Manufacture and Assembly), apoiado por BIM/CDE. 360 Arquitetura+1

4. Receita prática — do projeto ao go-live

4.1. Definir o Design-to-Value (DtV)

  • Mapear atributos críticos ao cliente (insolação, acústica, storage, flexibilidade de planta) e traduzi-los em requisitos de desempenho (NBR 15575). CTE
  • Quebrar o produto em famílias industriais: pods de banheiro/cozinha, painéis de fachada/vedações, M&E racks.
  • Estabelecer interfaces padrão (geometrias de conexão, tolerâncias, logistics windows).

4.2. Engajar a cadeia

  • RFI/RFP com cláusulas de qualidade e inspeção compatíveis com ICC/MBI 1200/1205 (mesmo em projetos no Brasil, como referência de boas práticas). Códigos Digitais ICC+1
  • Avaliar capacidade e utilização dos fornecedores; cruzar com PIM-PF e informações setoriais para medir risco de gargalo fabril. IBGE

4.3. Contratar por produto (e não só por disciplina)

  • BoQs por kit industrial, SLAs de lead time, warranty estendida e logística just-in-sequence.
  • Cláusulas de ajuste por INCC limitadas (p.ex., só após 12 meses), criando hedge inflacionário — especialmente quando a fábrica trava insumos. (Figura 3.) Portal FGV

4.4. Planejar a obra como montagem

  • Takt planning e buffers de milestones críticos (mobilização de gruas, janelas de içamento).
  • Digital QA/QC com checklists padronizados e photo-evidence por módulo, reduzindo sinistros e retrabalho (compliance à 1205). Códigos Digitais ICC

4.5. Financiamento e seguros

  • Documentos de conformidade de produto (desempenho + inspeção) melhoram underwriting de risco e podem reduzir Spread/Capex contingente.
  • Para CAPEX de industrialização (linhas e ferramental), considerar BNDES Finem quando a fábrica é parte do projeto (capex mínimo, TLP). BNDES

5. Métricas de decisão (C-suite)

  • Prazo: Lead time to revenue (LTT-R). Meta: −25 a −40%. McKinsey & Company
  • CAPEX: desvio-padrão orçamentário < ±10% quando modular por produto (Figura 2). Modular Building Institute
  • Custo unitário: comparar R$/m² a 70–90% de utilização (Figura 4). Alocar batch sizes e carteira para chegar ao breakeven. BCG
  • Conformidade: % de famílias com requisitos NBR 15575 atendidos/validados. 360 Arquitetura
  • Sinistros: taxa de rework e punchlist por unidade entregue (meta: −30%).
  • Brand/Produto: NPS do morador e churn (não canibalizar percepção de qualidade).

6. Panorama e lições do mercado

  • Escala global: McKinsey projeta espaço de US$ 100 bi para modular em EUA/Europa; drivers: produtividade, mão de obra, CO₂ e certainty. McKinsey & Company
  • Adoção regulatória: estados nos EUA (p.ex., Virgínia) já incorporaram 1200/1205 — previsibilidade acelera aprovações. Modular Building Institute
  • LatAm/Brasil: eventos como Expo Construção Offsite e cases (habitação emergencial, hospitais) indicam traje de crescimento e ecosystem building. C3 – O Clube da Construção Civil+2Alec+2

7. Industrialização, cidade e redes catalíticas

A industrialização só cria valor máximo quando articula redes: logística urbana, mobilidade, utilidades, fornecedores locais e comunidade. O produto modular — pensado como componente relacional — acelera regeneração de tecidos (reocupação de vazios, infill, retrofit leve), reduzindo atrito e downtime de canteiro. Essa leitura em redeplasticidade e adaptação — encontra base teórica na sua tese, e oferece antifragilidade: capacidade de aprender com o uso, atualizar componentes e manter o ativo contemporâneo sem canibalizar a experiência.


Referências

ABNT. NBR 15575 — Edificações habitacionais – Desempenho (Partes 1–6). Disponível em: https://360arquitetura.arq.br/wp-content/uploads/2016/01/NBR_15575-1_2013_Final-Requisitos-Gerais.pdf. Acesso em: 8 out. 2025. 360 Arquitetura
ABNT. NBR 15575 — Consolidação (síntese). Disponível em: https://rethinkminnovation.com/wp-content/uploads/2024/04/ABNT-15575-DESEMPENHO-DE-EDIFICAA%CC%83ES.pdf. Acesso em: 8 out. 2025. Rethink Management Innovation
ALEXANDER, C. A Pattern Language. Oxford, 1977.
BCG. The Offsite Revolution in Construction. 2019. Disponível em: https://www.bcg.com/publications/2019/offsite-revolution-construction. Acesso em: 8 out. 2025. BCG
BERTACCHINI, P. As Redes no Projeto Urbanístico. Tese (Doutorado) – FAU-USP, 2007.
BUILT WORLDS. State of Offsite Construction. 2024. Disponível em: https://builtworlds.com/news/modular-roundup-state-offsite-construction-built-world/. Acesso em: 8 out. 2025. BuiltWorlds
CBIC. Industrialização traz inovação e sustentabilidade. 27 mar. 2024. Disponível em: https://cbic.org.br/industrializacao-traz-inovacao-e-sustentabilidade-para-a-construcao/. Acesso em: 8 out. 2025. CBIC
DOE/Energy. Industrialized Construction: The Case for Modular. 2024. Disponível em: https://www.energy.gov/sites/default/files/2024-02/bto-abc-industrialized-construction-022624.pdf. Acesso em: 8 out. 2025. The Department of Energy’s Energy.gov
FGV IBRE. INCC-M – O que é e abrangência. Disponível em: https://portal.fgv.br/noticias/incc-m-2025. Acesso em: 8 out. 2025. Portal FGV
IBGE. PIM-PF – Produção Física Industrial. Disponível em: https://www.ibge.gov.br/estatisticas/economicas/industria/9294-pesquisa-industrial-mensal-producao-fisica-brasil.html. Acesso em: 8 out. 2025. IBGE
ICC. ICC/MBI 1200 – Off-site Construction: Planning, Design, Fabrication, and Assembly. 2021. Disponível em: https://codes.iccsafe.org/content/ICC12002021P1. Acesso em: 8 out. 2025. Códigos Digitais ICC
ICC. ICC/MBI 1205 – Off-site Construction: Inspection and Regulatory Compliance. 2021. Disponível em: https://codes.iccsafe.org/content/ICC12052021P1. Acesso em: 8 out. 2025. Códigos Digitais ICC
ICC-NTA. New Standards for Off-Site Construction (1200/1205). 2021. Disponível em: https://www.icc-nta.org/newsmedia/press-release/new-offsite-construction-standards-1200-1205/. Acesso em: 8 out. 2025. ICC NTA
MBI. Research, Whitepapers & Studies. Disponível em: https://www.modular.org/research-whitepapers-studies/. Acesso em: 8 out. 2025. Modular Building Institute
MCKINSEY. Modular construction: From projects to products (PDF). 2019. Disponível em: https://www.mckinsey.com/~/media/mckinsey/business%20functions/operations/our%20insights/modular%20construction%20from%20projects%20to%20products%20new/modular-construction-from-projects-to-products-full-report-new.pdf. Acesso em: 8 out. 2025. McKinsey & Company
MCKINSEY. Making modular construction fit. 10 mai. 2023. Disponível em: https://www.mckinsey.com/capabilities/operations/our-insights/making-modular-construction-fit. Acesso em: 8 out. 2025. McKinsey & Company
MCKINSEY. Unlocking success in modular construction. 21 ago. 2025. Disponível em: https://www.mckinsey.com/industries/engineering-construction-and-building-materials/our-insights/putting-the-pieces-together-unlocking-success-in-modular-construction. Acesso em: 8 out. 2025. McKinsey & Company
MBI/Offsite Construction Network. Permanent Modular Construction Annual Report 2023. Disponível em: https://offsiteconstructionnetwork.com/2023-modular-construction-annual-reports/. Acesso em: 8 out. 2025. Hardiman – Williams LLC
SINDUSCON-SP/FGV. CUB/m² — índice oficial. Disponível em: https://sindusconsp.com.br/servicos/cub/. Acesso em: 8 out. 2025. Sinduscon-SP
UFRJ/Poli. Construção Modular Off-Site no Brasil. 2021. Disponível em: https://www.repositorio.poli.ufrj.br/monografias/projpoli10035354.pdf. Acesso em: 8 out. 2025. Repositório Poli UFRJ
ResearchGate. BIM e Construção Industrializada Off-Site. 20 set. 2025. Disponível em: https://www.researchgate.net/publication/395637939_BIM_e_Construcao_Industrializada_Off-Site_conceitos_metodologias_e_aplicacoes_praticas. Acesso em: 8 out. 2025. ResearchGate


Veja também:

  1. “Playbook DfMA para incorporação: do briefing NBR 15575 ao kit industrial escalável” — passo a passo com templates.
  2. “Fábrica própria, contract manufacturing ou alliance? Estruturas societárias e financeiras para escalar modular”case de CAPEX/opex.
  3. “CUB × INCC × learning curve: como arbitrar preços e riscos em contratos por produto” — algoritmo de reajuste e gain-share.
